水管的开凿问题和漏水处理问题及标准和注意事项

  水经热水器加热过程后现循环到菜盆、面盆、淋浴器后有水不热的现象。很多人都惑疑说是热水器有问题,热水器维修工说是燃气的压力小,等等。其实大家都忽略了一个问题,就是在水管安装过程中存在问题。在安装水管过程中在墙内开槽把水管暗埋在墙内是很美观的,但是有些安装工在开槽为了省力不想把墙槽开太宽,特别是钢筋混凝土墙面很多,开槽相当困难,所以能少开槽就少开槽,就把冷热水管挤的很紧。冷热水管紧靠在一起这是不对的。经过试验两根水管紧靠在一起20米长,冷热水都处在循环状态从热水器出水的温度是80度到末端是70度,开始10分钟以前末端的55度。冷热水管分开时它的温度是80——78度。这个试验很能说明问题。拿直径20(通常指四分管)的水管开槽应该是(上端1CM+热水管2CM+中距2CM+冷水管2CM+下端1CM)共8CM两水管中的间距最少不少于2CM,


管


  漏水处理:


  第一步:找准漏水的地方。漏水总会有一个源头吧,一般水管都是嵌在墙里面的,当水管漏水时,墙面被沁湿,但是还是能看漏水的地方在什么地方。水是从上往下,所以顺着墙壁的湿痕一路寻去,还是能找到漏水的水管的。


  第二步:标记漏水的水管。如果说水管确实在墙里面,那么就要请工人来打孔,开墙。如果水管漏水是在墙体外面,就好办。查看水管是什么材料的。如塑料,钢材,PV等等。


  第三步:防水带。这个可以去五金店买,很便宜的。在漏水的水管外面先用防水带(也称防水纸)裹上几层,然后用泡沫胶再在外面裹上一层,然后再在泡沫胶的外面用防水纸裹上,然后再在防水纸外面一层用泡沫胶裹上,最后打上玻璃胶就OK啦!


  压力测试:


  机械连接的塑料管道需要做耐内压试验、热循环试验、弯曲试验、耐拉拔试验、循环压力冲击试验和真空试验六项系统适应性试验,热熔连接的塑料管道只需做前两项。


  耐内压试验是最常用的试验,一般由安装公司、业主和项目负责人共同完成。


  1、工具测试工具:

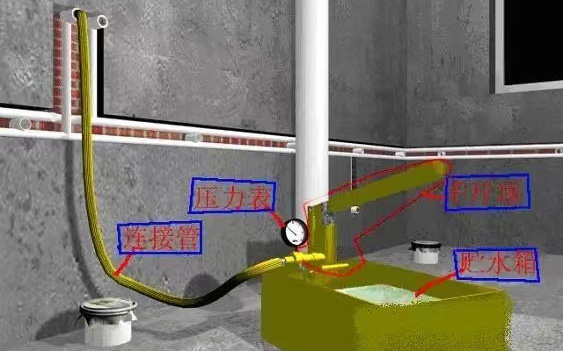

  包括试压泵、活动扳手、六角外丝、生料带、堵头等。图1是一个30cm见方的简易试压工具,包括千斤顶、压力表、水箱和连接软管。


  2、准备:


  1)用软管将所试冷热水管连通形成一个圈,这时的压力为0。


  2)将除试压管道最低一个出水口以外的其它出水口用堵头严密封堵,推荐使用坚实耐用的铜堵头等金属堵头。


  3试压:


  1)打开进水阀,从管道最低出水口缓慢注水,充分排出管道内气体后拧紧试压泵开关。


  2)关闭总进水阀,对管道缓缓升压,升压至规定的试验压力后,观察接头、堵头是否漏水。


  3)PPR、铝塑PPR、钢塑PPR等焊接管保持30分钟以上,铝塑管、镀锌管等非焊接管保持4个小时。测试时间结束,压力下降不超过0。05MPa为合格。


  4、卸压:


  1)确认试压合格后,将管端接上配水件,以工作压力供水,分批开启配水件,检测各出水口是否畅通。


  5、相关标准和注意事项:


  1)试验压力应为管道系统工作压力的1。5倍,且不得小于0。6MPa,压力值一般在0。8MPa-1。5MPa之间,不是越大越好,加压时间也不是越长越好。


  2)埋在地坪面层和墙体内的管道,封槽前必须进行水压试验。


  3)试压时管道应固定,管道接头需明露,管道各出水口不得连接配水器具。


  4)采用热熔连接的管道,水压试验应在管道安装完成24小时后进行。


  5)测试不合格的其他原因:堵头没有装好、截止阀型总进水阀有质量问题。
